投稿:请联系 QQ 357531359
国内离岸距离最远海上风电场最后一台机组完成吊装
作者:每日风电 2018/12/20 浏览:3685 企业

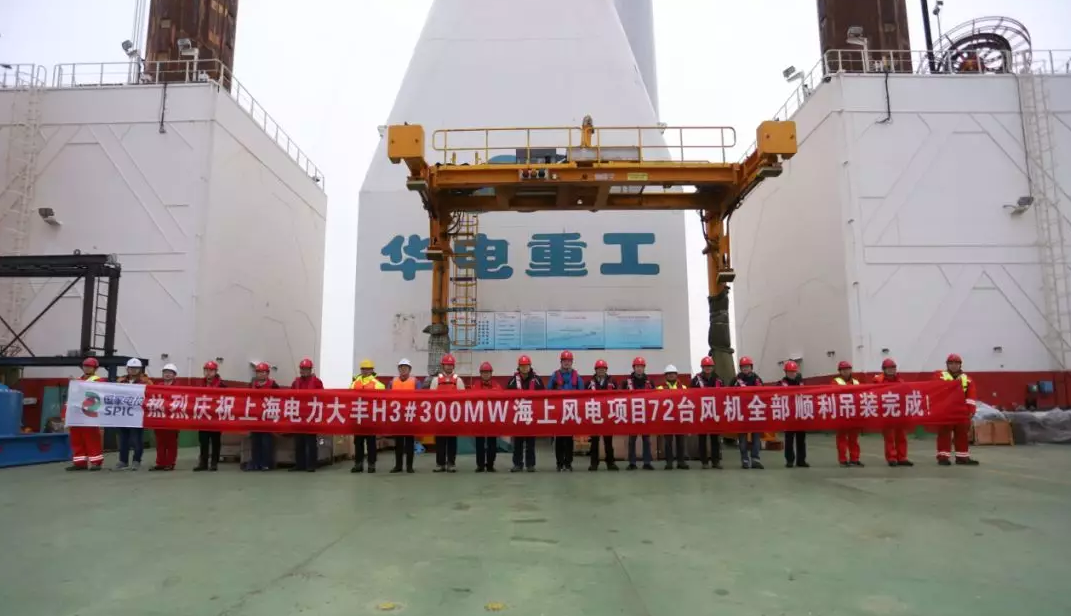

2018年12月19日18时58分,随着57号风机最后叶片精准合拢。标志着上海电力大丰H3#300MW海上风电项目72台风机吊装顺利完成;上海电力向"两海"进军取得重大突破。工程自2017年12月29日完成两根试桩后,于2018年3月22日正式开工建设,至2018年12月19日完成全部吊装,创下了目前所有同等规模海上风电项目工程建设"世界之最":当年开工、当年建成、当年收益。





项目位于大丰区亮月沙北侧海域,是目前国内建成离岸距离最远的项目(风场中心离岸距离43km),用海面积为90km2,安装72台单机容量4.2MW风电机组,总装机容量302.4MW,预计年发电量约8.5亿kWh。



该项目从深度设计优化入手,大量开发应用前沿的海上风电新技术、新材料、新工艺。海上风电场的“心脏”——220kv海上升压站特别聘请了英国阿特金斯公司来优化设计,确保项目整体达到国际一流水平。升压站建造首次引入中国船级社(CCS)检测咨询服务并取得国内首个海上升压站CCS颁布的《海上风电场设施符合证书》。另外该项目选用两回220kV三芯海缆,单根海缆长度52.5km,单根总重量约5400t,是国内目前投运的最长无中间硬接头三芯海缆。



该项目自开工到建成投产,克服目标工期短、台风影响频繁等诸多困难。一年内,攻克项目海域复杂恶劣海况施工,基础海桩频繁溜桩、台风季长距离高压海缆敷设、塔筒和风机等供应链紧张的困难,多次优化施工工艺顺序,海缆敷设与风机吊装同步交叉作业,提升风机消缺送电并网组织能力,确保了在极其有限的海上作业窗口期内高标准全容量投产。创下了国内同类型海上风电建设投工期最短、质量最优、安全最好、收益最快等多项纪录。



该项目由国家电投集团所属上海电力股份有限公司下属的上海电力大丰海上风电有限公司投资建设,中国电建集团华东勘测设计研究院设计、上海东华建设管理有限公司监理、华电重工股份有限公司“六合一”施工总承包,选用远景能源4.2MW海上风力发电机组。


本文由中国风电新闻网编辑整理,转载请注明出处。

了解更多风电资讯欢迎关注微信公众号:chinawindnews投稿邮箱:357531359@qq.com
京ICP备14060144号-3

微信二维码
