投稿:请联系 QQ 357531359

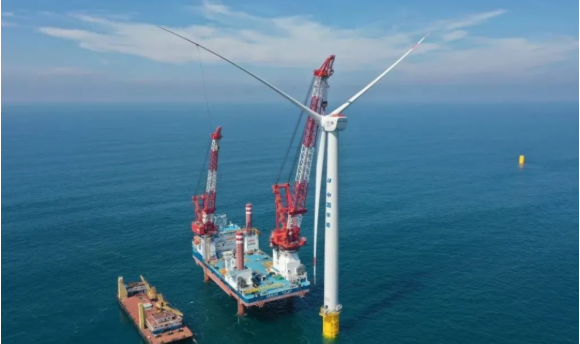

单船单月吊装12台!庄河海上风电项目刷新我国北方海上风机安装最快纪录
作者:每日风电 2021/09/02 浏览:4040 地方

8月31日8时50分,随着15#风机安装的顺利完成,中国铁建港航局大连庄河海上风电项目成功实现8月单船完成12台大兆瓦风机安装,一举刷新国内北方海上风机安装最快纪录。





据悉,中国铁建港航局主要负责辽宁庄河海域海上风电场址共计91根单桩基础工程施工和111台大兆瓦海上风机安装的建设任务,总装机容量达650兆瓦。项目建成后预计年上网电量可达17.3亿千瓦时,每年可节约标煤55.3万吨,减少污染物排放119万吨。



中国铁建港航局大连庄河海上风电项目成功克服建设规模大、项目工期紧、协调范围广、施工条件复杂等不利因素,实现疫情防控与项目建设两手抓两手硬。8月正是强对流天气的高发季节,有效施工天数不足20天,该项目成功克服台风“烟花”及“奥麦斯”的环流影响,紧紧抓住小窗口期组织吊装作业,顺利实现单船单月完成包括7.5兆瓦、6.25兆瓦、5兆瓦在内的2家厂家3种不同机型共12台风机的安装任务。



自2020年9月完成庄河海上风电Ⅱ号场址(300兆瓦)项目首台风机安装后,中国铁建港航局在后续的施工实践中,自主设计制造通用型轮毂象腿工装适应不同型号机组的安装作业,大胆采用“平衡梁单机抬吊”“叶片穿甲板”等施工工艺科学优化安装工序,梳理好前后场衔接打通供货链各环节,确保海上风机安装的“流水线作业”,实现施工效率的成倍提升。2020年10月至12月,在施工海域最低温度达-15℃时,项目部以单船“三天一台”的安装速度,持续刷新北方海域海上风电冬季不间断施工的最长纪录,并以52小时打破国内同级别海上风机单台安装的最快纪录。



来源:大连日报


本文由中国风电新闻网编辑整理,转载请注明出处。

了解更多风电资讯欢迎关注微信公众号:chinawindnews投稿邮箱:357531359@qq.com
京ICP备14060144号-3

微信二维码
