东方风电预中标三峡新能源100MW风电项目
作者:每日风电 2021/03/31 浏览:5641 中标

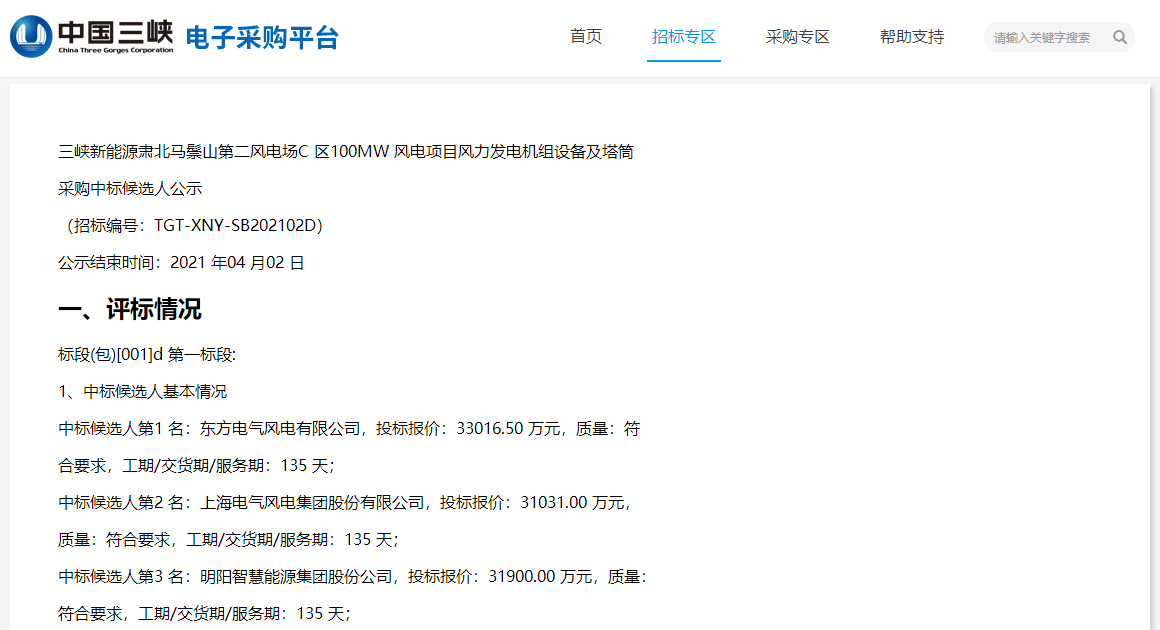

3月31日,三峡新能源肃北马鬃山第二风电场C区100MW风电项目风力发电机组设备及塔筒采购中标候选人公示,规模共计100MW,东方风电预中标,投标报价33016.5万元。





项目概况:



三峡新能源肃北马鬃山第二风电场C 区100MW 风电项目,位于甘肃省玉门市北约 70km 的戈壁滩。场址位于东经 96°41′4.7″~96°44′ 26.9″,北纬 40°51′16.5″~40°56′11.8″之间,场址区地貌为北山山系山前倾斜冲洪积平原的戈壁滩地,地势北高南低地势开阔。



建设地点:甘肃省玉门市北约70km



建设规模:100MW



招标范围及标段:三峡新能源肃北马鬃山第二风电场C 区100MW 风电项目风力发电机组设备及塔筒采购项目包含:风力发电机组设备、塔筒及附件采购等,共划分为一个标段。



单机容量为4MW 及以上的风力发电机组(总容量100MW,投标容量不低于100MW 且不超过总容量的3.5%,允许不同机型组合)及配套塔筒设备和配套服务,按合同要求完成各项目的设计、制造、试验、包装、发运及交货、现场开箱检查、安装指导、调试、现场试验、试运行、验收、技术文件的编制和提交、运行人员的培训及质保期内的维修和保养。



配套风力发电机组塔筒、预应力锚栓组合件(包含风机基础设计)、法兰、塔筒上段与机舱连接传统法兰、塔筒内结构件及连接螺栓采购;塔筒设备运输服务及保险;备品备件(连接螺栓要求按单台机组提供总量上增加2%,少于1 个时按1 个提供);技术资料及相应配套服务(包含预应力锚栓现场安装指导、产品送第三方检测、取得相关报告等);



交货批次和进度:预应力锚栓组合件按照招标人要求于2021 年5 月开始供货,并于6月30 日前全部到货;第一批次10 台套风力发电机组、塔筒设备2021 年07 月15 日前全部到货,第二批次10 台套风力发电机组、塔筒设备2021 年08 月15 日前全部到货。第三批次剩余风力发电机组、塔筒设备2021 年09 月15 日前全部到货(具体发货时间以招标人书面通知为准)。


本文由中国风电新闻网编辑整理,转载请注明出处。

了解更多风电资讯欢迎关注微信公众号:chinawindnews投稿邮箱:357531359@qq.com
京ICP备14060144号-3

微信二维码
