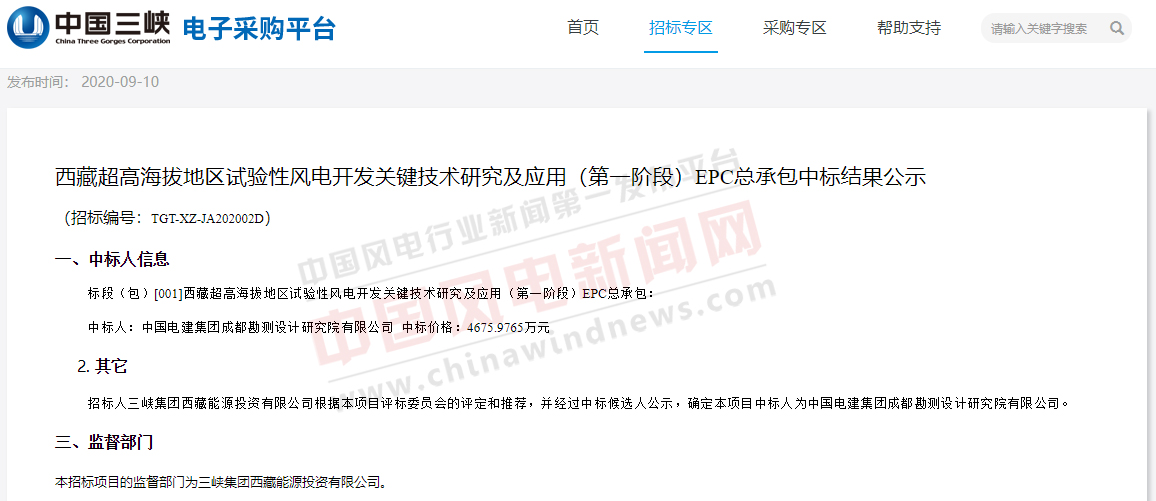

中国风电新闻网讯:近日,西藏超高海拔地区试验性风电开发关键技术研究及应用(第一阶段)EPC总承包项目开标,中国电建集团成都勘测设计研究院有限公司中标,投标报价4675.9765万元。
项目概况:
西藏超高海拔地区试验性风电开发关键技术研究及应用(第一阶段)项目属于《超高海拔风电开发技术研究及应用》科技项目的首个示范工程,也是西藏地区首个分散式风电项目,旨在研究超高海拔(4500m至5500m海拔高度)风能资源特性、地理特性、气候特性复杂多变对风电场选址、测风、设计、开发建设、运营管理方案以及风电机组设备元器件选择、绝缘设计、加工工艺、控制策略的影响。
该工程位于山南市措美县中部、哲古镇南部区域,距离措美县城直线距离约24km,距离哲古镇直线距离约14km。场址范围基本介于北纬28°35.3608′~28°35.9831′,东经91°34.3974′~91°38.2071′,场址中心地理坐标为北纬28°35.2128′,东经91°35.7536′。整个场址为缓坡隆起地形,地貌以高原荒草地、裸露地面为主,地表植被覆盖较少,平均海拔高度介于5000~5065m之间。
本项目工作内容为根据建设运行2台超高海拔风电机组试验样机,2台试验样机通过连接微电网运行,收集整理分析建设运行情况形成试验报告。
招标范围:
招标范围为西藏超高海拔地区试验性风电开发关键技术研究及应用(第一阶段)EPC总承包(不含进场道路工程、送出工程):
(1)前期工作
承包人配合开展土地勘测定界、草原征占地等项目开工前期手续并负责支付相应的费用。承包人配合开展永久占地征收及手续办理相关工作,负责临时用地租用及复垦。
(2)勘察设计
承包人勘察设计工作以EPC总承包合同签订为起始点,以发包人验收通过为终点,包括设备采购招标设计、施工图勘察设计、现场设代服务、竣工图编制等工作,微电网设计及运行方案编制,发包人配合承包人开展勘察设计相关工作。
(3)设备、材料采购及运输
承包人负责满足风电场两台试验风机(2.2MW*2)投运发电,以及微电网运行所需设备材料及相应的备品备件、随机工器具的采购供货、验收、仓储保管等。风机设备选取与发包人签订科研合作合同的供货方供货。承包人负责将本工程所需设备运输至工地现场和所有运输协调工作,包括但不限于工厂至工地现场的运输道路改造、地方交运主管部门的手续办理以及交运、交管部门的押运工作等。
(4)施工工程
承包人施工工程工作包括满足第一阶段风电场完工投运(含微电网)的建筑安装、环境保护及水土保持设施、调试、测试、试运行、消缺和最终交付、质保期内的质量保证服务等工作(机组质保期1年)。
(5)微电网运行及科研试验
承包人通过风机试运行,提交以下科研试验报告,并组织专家验收。
①机组运行分析报告;功率曲线验证报告;机组极端环境适应性报告;机组控制策略评估;超高海拔地区风电场运行维护解决方案;微电网试运行报告。
②西藏风电开发现状及问题调研及分析报告;超高海拔地区风电机组布置原则、设计方案以及风电项目选址、测风原则和方法;超高海拔、低气压条件下风机的解决方案;超高海拔地区风电场建设管理和运行维护管理方案。
③西藏超高海拔地区试验性风电关键技术研究及应用(第一阶段)成果验收报告。
计划工期:
本项目服务期限为2020年09月05日至2021年01月31日,其中:
2020年09月05日前开工进场;
2020年10月15日前完成两台试验风机吊装完成;
2020年11月30日前完成微电网建设及运行;
2021年01月31日前完成科研试验及提交试验报告。
