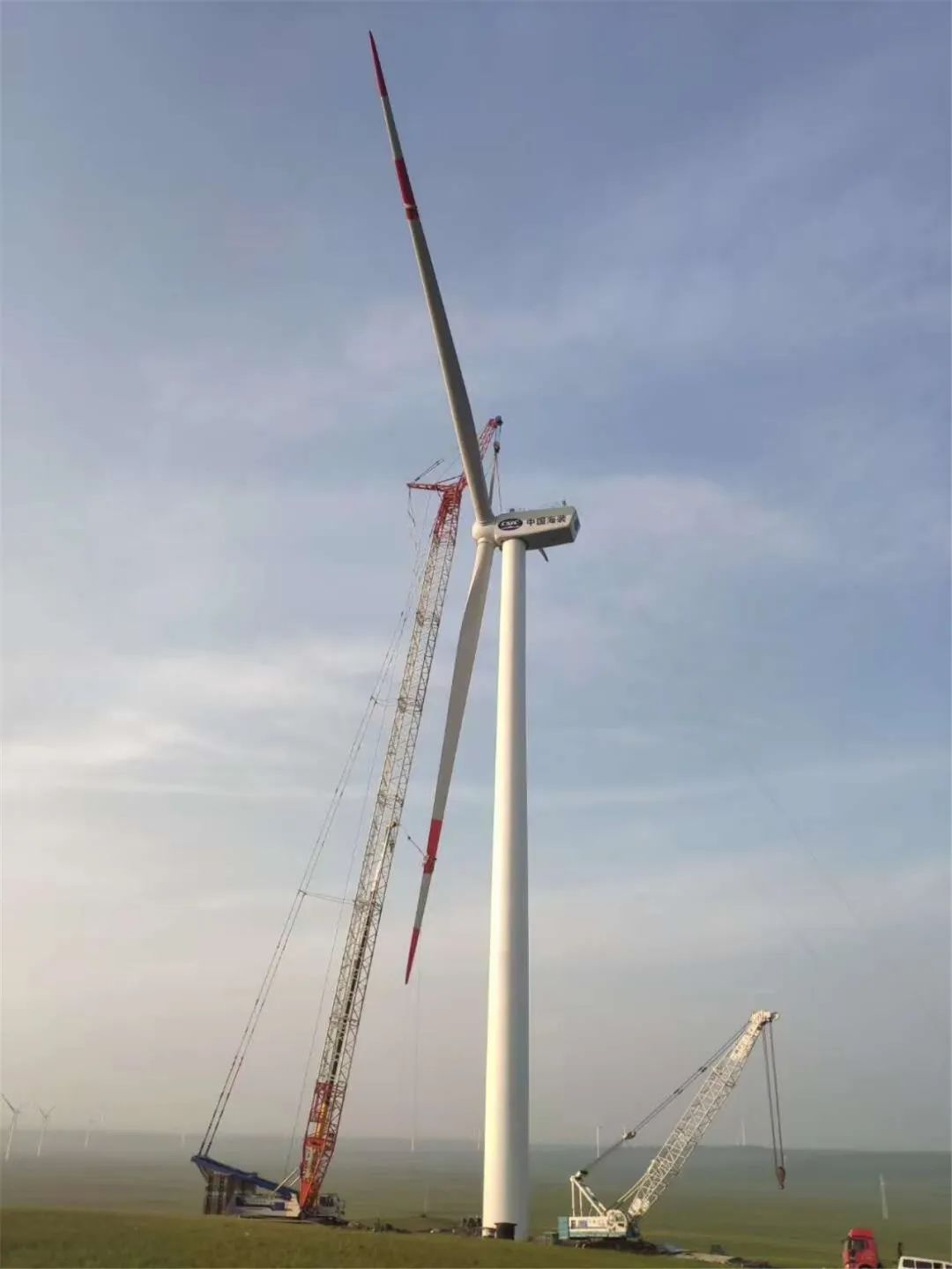

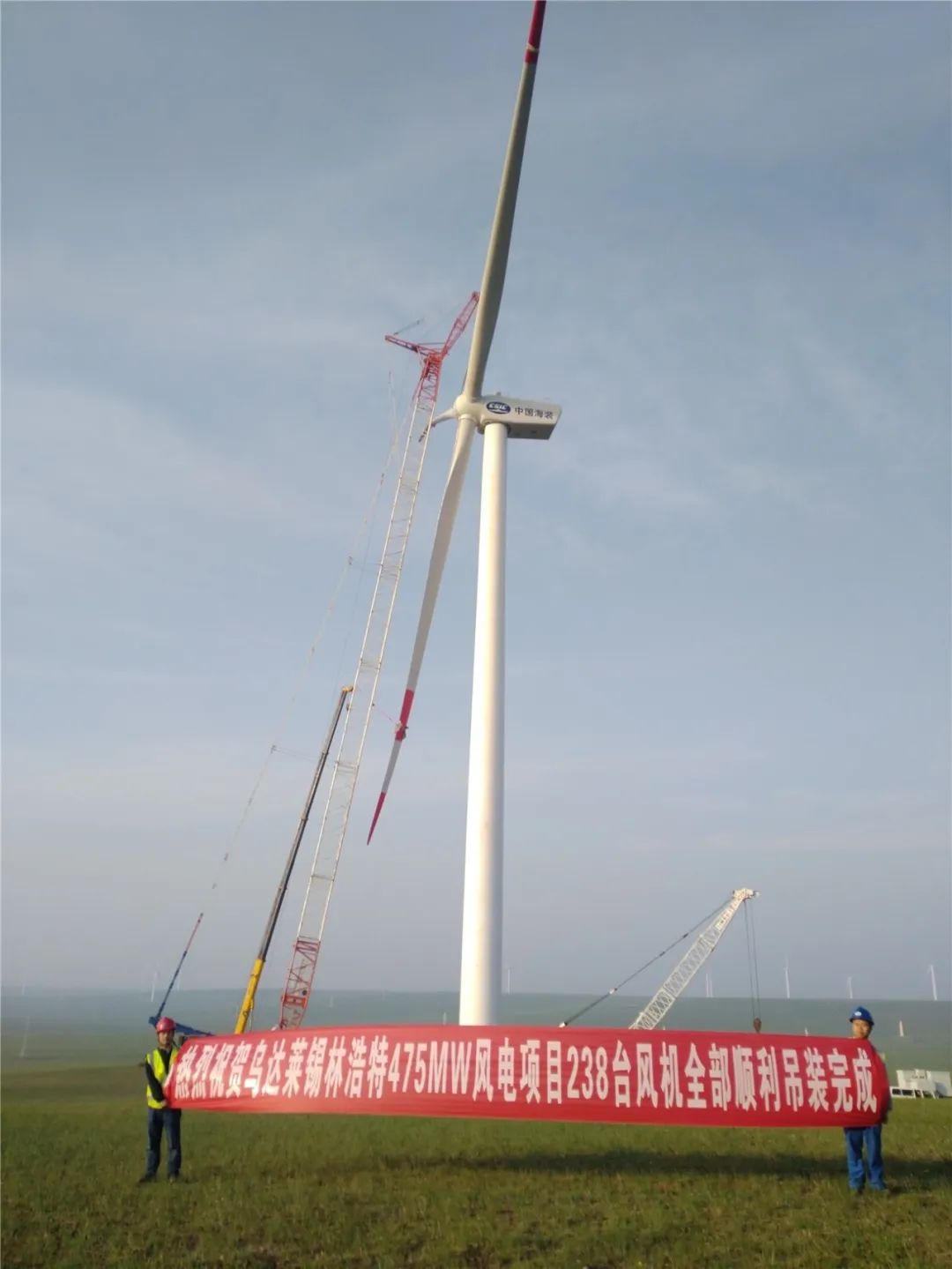

7月9日凌晨5时58分,伴随着二标段最后一台“海装造”机组风轮的成功对接,华能北方乌达莱47.5万千瓦风电项目四大标段全线告捷,238台机组全部完成吊装,向着并网发电迈出了最坚实的一步。
内蒙古乌达莱项目为锡盟特高压外送风电项目,分四个标段,于2019年4月开工建设,项目总装机容量47.5万千瓦,共计安装238台“海装造”机组,由88台H111-2.0MW机组和150台H117-2.0MW机组组成。
中国海装项目团队入场以来,项目部科学策划、精心组织,克服了项目本身机组多、建设标段多给供货和现场管控带来的挑战,并在吊装过程中严格执行工艺规程及规范标准,及时有效解决了现场的各种问题,有力保证了项目的施工进度和质量要求,得到了业主的一致好评。
2019年8月19日首台机组完成吊装,从1台到238台,项目组人员克服草原冬季恶劣天气的影响,冒着零下30多度的大雪,抢进度、抢工期,创下了每月平均35台的吊装纪录。
今年面对疫情的影响,从3月开始项目部统筹做好疫情防控和复产复工工作,克服疫情导致的人员不足、大雪造成吊车转场困难、大风影响吊装安全等问题,在保障安全的前提下开足马力,誓将疫情耽搁的时间抢回来。4月4日完成复工后首台机组的吊装,工程进度领先于周边项目。
下一步,项目部将按照计划开展调试工作,尽快实现全场风机并网发电,为当地能源结构调整和实现可持续发展作出贡献。
来源:中国海装
